Platsgjutning av hissgrop och hisschaktväggar i Södermalm, Stockholm

6 veckor

Tidsåtgång

42 m³

Gjutet betongvolym

3,2 m

Schaktdjup

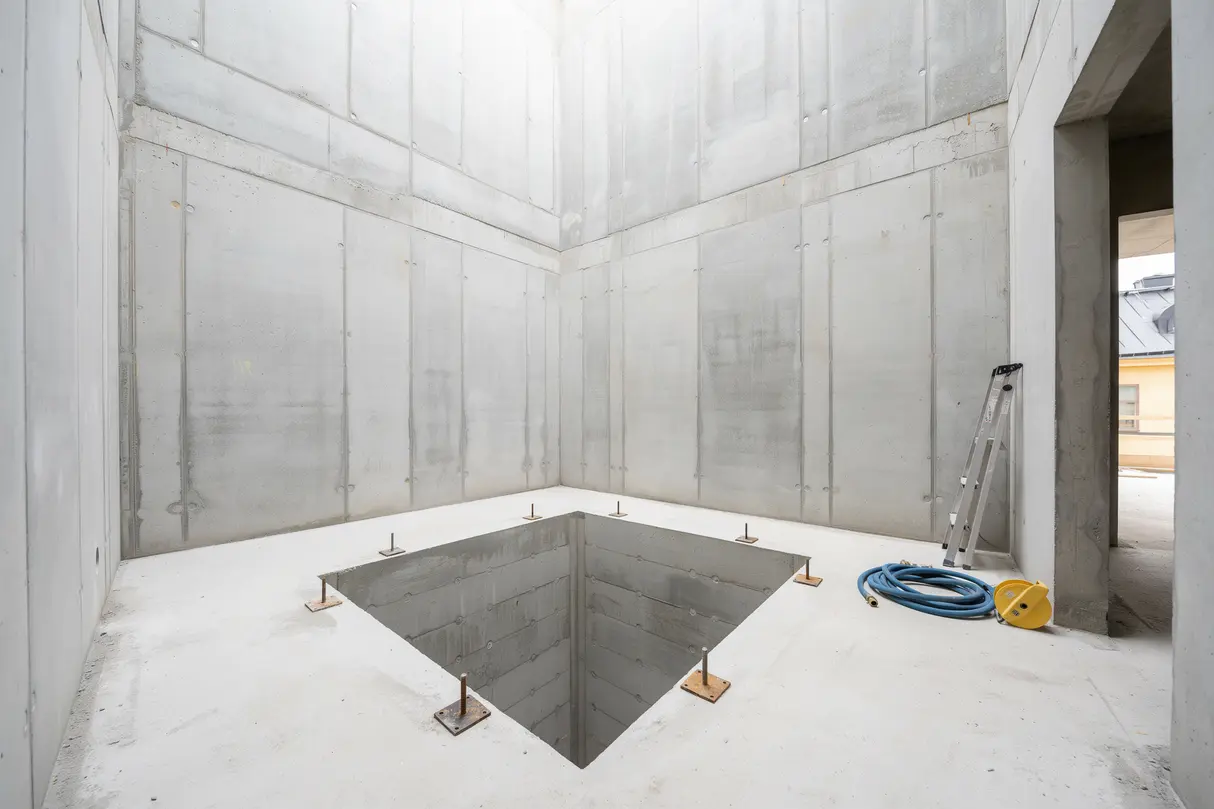

Uppdraget omfattade platsgjutning av ny hissgrop och bärande hisschaktväggar i en äldre fastighet på Södermalm i Stockholm, på uppdrag av en bostadsrättsförening. Arbetet genomfördes i källarplan under pågående förvaltning, med tydliga krav på vibrationskontroll, vattentäthet och måttnoggrannhet inför kommande hissmontage. Projektet avslutades under mars 2026 efter godkänd slutbesiktning och överlämning av relationshandlingar.

Så utförde vi arbetet

Projektet inleddes med inmätning och granskning av konstruktionshandlingar samt ett samordningsmöte med beställaren och hissleverantören. Arbetsområdet spärrades av och dammreducerande åtgärder installerades i form av kapsling, punktutsug och luftrenare. Vibrations- och bullermätare monterades, och intilliggande konstruktioner skyddades med stämp och temporära avväxlingar. Egenkontroller upprättades enligt kontrollplan och arbetet planerades etappvis för att säkra tillträden och minimera störningar i fastigheten.

Befintlig källarplatta sågades i sektioner och bilades upp. Underliggande massor schaktades ned till projekterad nivå med lokal bergknackning där det krävdes. Schaktbotten jämnades, geotextil lades ut och ett kapillärbrytande lager av tvättad makadam packades. Pumpgrop för dräneringsvatten etablerades i ena hörnet och försågs med röranslutning. Väggar och omgivande grundkonstruktioner säkrades under schedet med temporär förstärkning. Samtliga genomföringar markerades och skyddades inför den fortsatta produktionen.

Formsättningen utfördes med slät formplywood och tätade skarvar. Distanser monterades för att säkerställa rätt täckskikt. Armeringen utfördes med B500B enligt ritning, med skarvhylsor i kritiska zoner och förstärkningar vid hörn, öppningar och lastinföringspunkter. Jordningsledare och ingjutningsgods för rälsinfästningar, ankarskenor och tröskelplåt placerades enligt hissleverantörens måttsättning. Rörhylsor och elkanaler monterades så att genomföringar hamnade på rätt höjd och i lod.

För täthet installerades PVC-fogband och injekteringsslang i arbetsfogar. Ytor i gjutfogar ruggades och rengjordes, och vidhäftningsbruk applicerades innan gjutning. Bottenplattan och hissgropens sarger göts först med pumpbil. Betong C35/45 i konsistensklass S4 levererades och vibrerades med stavvibrator för att uppnå rätt densitet och minimera håligheter. Fall mot pumpgrop formades i plattan, och överkant platta hölls inom tolerans. Härdning säkrades med membranhärdare och täckning under den första kritiska perioden.

Efter uppnådd hållfasthet revs form för väggar etappvis och ytor efterbehandlades. Schaktväggarna göts i två lyft för att styra värmeutveckling och fogläge. Väggarna kontrollerades med avseende på lod, planhet och mått. En polymermodifierad cementbaserad tätmembran applicerades på invändiga hörn och genomföringar som extra säkerhet. Samtidigt färdigställdes pumpgropsinstallationen och provdränering genomfördes. Samordning med hissleverantören resulterade i en slutlig kontroll av infästningspunkter, tröskelhöjd och klarningar för korg och maskineri.

Miljö och arbetsmiljö hanterades enligt gällande krav. Avfall källsorterades och transporterades bort. Damm låg under uppsatta gränsvärden och vibrationsnivåer hölls inom ramarna för omgivningspåverkan. Arbetet följde AMA Hus 21 och tillhörande råd, samt beställarens kontrollplan. Slutresultatet uppfyllde ställda krav på bärighet, täthet och precision. Hissgrop och schaktväggar överlämnades klara för vidare montage, med fullständig dokumentation, relationsritningar och fotoregistrering. Slutbesiktningen i mars 2026 godkände entreprenaden utan anmärkning.

Vad ingick

  • Projektering, inmätning och upprättad kontrollplan
  • Rivning av platta, bilning och schakt med bortforsling
  • Dränering, pumpgrop och tillhörande rörinstallation
  • Formsättning, armering, fogtätningar och platsgjutna väggar

Material

Material Mängd
Betong C35/45, S4 42 m³
Armeringsstål B500B 3,1 ton
Formplywood och reglar 180 m²
PVC-fogband och injekteringsslang 34 m

Stöd vid platsgjutna hissgropar och schaktväggar

Vid liknande uppdrag erbjöds kostnadsfri platsbesiktning, en tydlig tidplan och samordning med hissleverantör. Kunder fick konkreta förslag på tekniska lösningar som tog hänsyn till bärighet, täthet och logistik i trånga stadsmiljöer. Förväntningar klargjordes tidigt och arbetssättet anpassades efter husets drift och boendemiljö.

När en förfrågan inkom, togs underlag emot i form av skisser eller bygghandlingar och platsbesök bokades. Återkoppling lämnades normalt inom 24 timmar med preliminär omfattning och övergripande tidplan. Start skedde ofta inom 4–6 veckor efter godkända handlingar och eventuella myndighetsbesked, och en fast kontaktperson ansvarade för samordningen under hela produktionen.

  • Kostnadsfri platsbesiktning erbjöds
  • Tydlig tidplan och etappindelning levererades
  • Samordning med hissleverantör och tekniska discipliner hanterades
  • Egenkontroller, relationsritningar och fotodokumentation överlämnades
  • Arbetsmiljö och dammreducering prioriterades enligt plan
